遼寧工大爆破工程有限責任公司受赤峰中色白音諾爾礦業有限公司委托主持設計《1#礦體空區隱患治理爆破工程》于2018年6月25日上午10時58分成功爆破,爆破有害效應(爆破振動、爆破沖擊波等)未對周邊建筑和設施(鄰近混合井塔、副井和地下各個采區)造成影響和損傷。

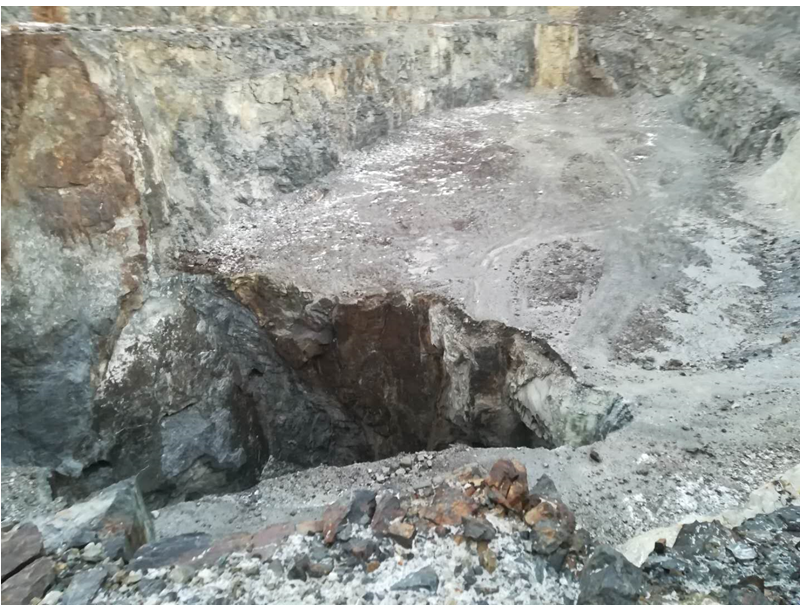

1#礦體空區爆破前現場照片

1#礦體空區爆破前現場照片

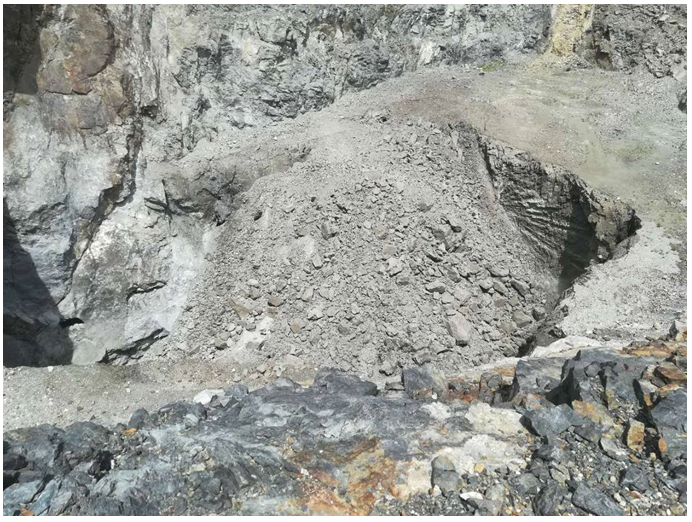

1#礦體空區爆破后現場照片

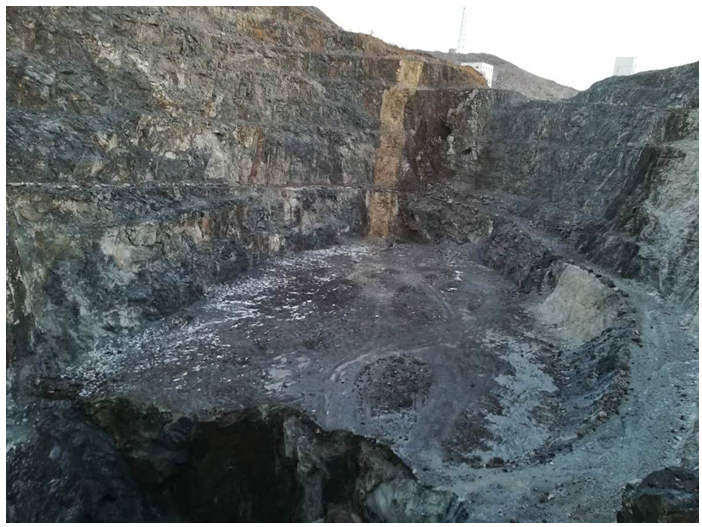

1#礦體空區爆破前現場照片
遼寧工大爆破工程有限責任公司受赤峰中色白音諾爾礦業有限公司委托對《1#礦體空區隱患治理工程》進行爆破施工技術設計。受領爆破任務后遼寧工大爆破工程有限責任公司委派精干的技術力量及科研團隊,對950m~990m標高之間的民采空區地質結構、分布位置、塌陷程度及周圍環境進行了認真勘察、研究、計算以及數值模擬分析,確定采取在空區下盤1005m標高施工鑿巖巷道,然后在鑿巖巷道內(實施地下爆破)對露天坑底礦體實施深孔鑿巖爆破,最終將隔離礦柱崩落在采空區內,從而消除采空區安全隱患的采空區治理方案,并經過評估單位和公安部專家組張永哲、殷懷堂。顧毅成等5位成員討論通過,并于2018年6月25日上午10時58分成功爆破。
本次《1#礦體空區隱患治理爆破工程》爆破設計的特點和難點:
(1)本次爆破施工區域存在大量空區,且空區暴露面積大,暴露空間大,空區隔離礦柱已出現塌陷現象,空區下方還存在采礦場,周圍很多民采空區具體范圍以無法確定,對設計安全性和可操作性難度加大。
(2)爆破施工區巖石分布情況復雜,巖石和礦石存在相互交織狀態,形成“你中有我,我中有你”特殊地質構造,地質情況及其復雜,對設計科學性和創新性要求增大。
(3)本爆破工程業主還需對施工區下方和上方大量的鉛鋅礦石進行回采,所以業主對礦石要求不得過度貧化,對設計難度增大
(4)本爆破工程施工場所在井下,由于施工區域氣溫較低,井下施工的通風、防潮、防滑等措施要求十分嚴格,對設計選取爆破器材的抗水性、安全性和可操控性要求較高。
(5)本爆破工程爆破施工總爆破方量較大,對設計爆破有害效應安全控制要求增高。
(6)采空區與地面的井筒、天井、巷道有聯系,對設計爆破安全防護措施要求增大。
本次《1#礦體空區隱患治理爆破工程》根據現有采空區的地質特點和位置關系將采空區分為采空一區和采空二區,具體位置關系及分布情況見下圖1所示。
根據采空一區和采空二區的地質環境特點、周邊環境和位置關系,一次性整體爆破方案。

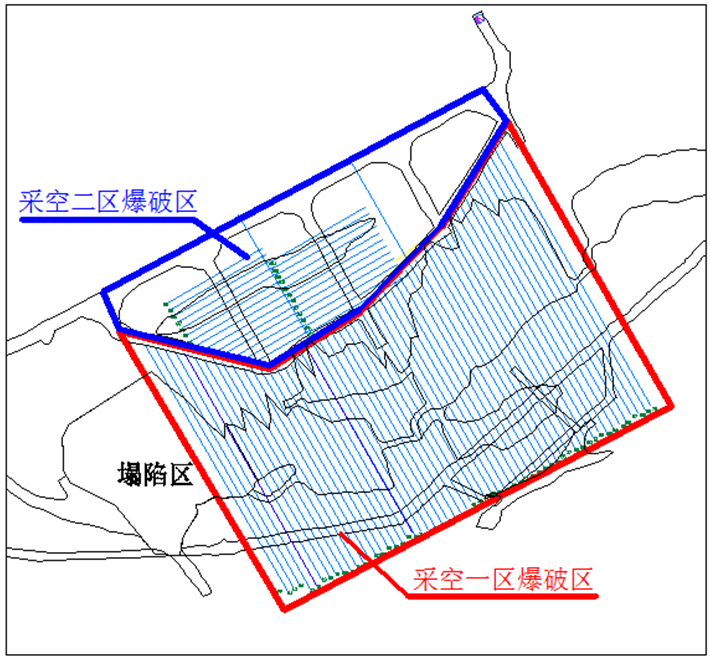

圖1 采空一區和采空二區施工位置及分布示意圖
本次《1#礦體空區隱患治理爆破工程》爆破設計崩落巖體總體積139889m3,爆破設計炮孔2831個,共84排炮孔,設計使用炸藥總量為170000kg,為保證爆破延期時間精度采用數碼電子雷管設計總量為6000發。由于鉆孔和裝藥施工工藝限制,實際總裝藥量為149000kg,數碼電子雷管實際使用量為4800發,本次采空區治理工程在國內實屬罕見,同時進行采空區隱患治理和采掘爆破施工,使用炸藥總量巨大,使用數碼電子雷管總量為國內第一。
本次雷管延期時間由我公司和專家多次討論、研究和計算確定每排炮孔同時起爆,排與排之間延期時間為110ms,采空一區延期總時間6380ms,間隔6s后采空二區起爆,延期時間2750ms,爆破總延期時間為15130ms(12380ms+2750ms)即整個爆破在15130ms結束。整個爆破起爆網絡采用第二代數碼電子雷管起爆系統,填補了在采空區治理采用數碼電子雷管進行爆破施工的空缺,創造了國內采空區治理使用數碼電子雷管“數量最多,延期時間最長”的先例。

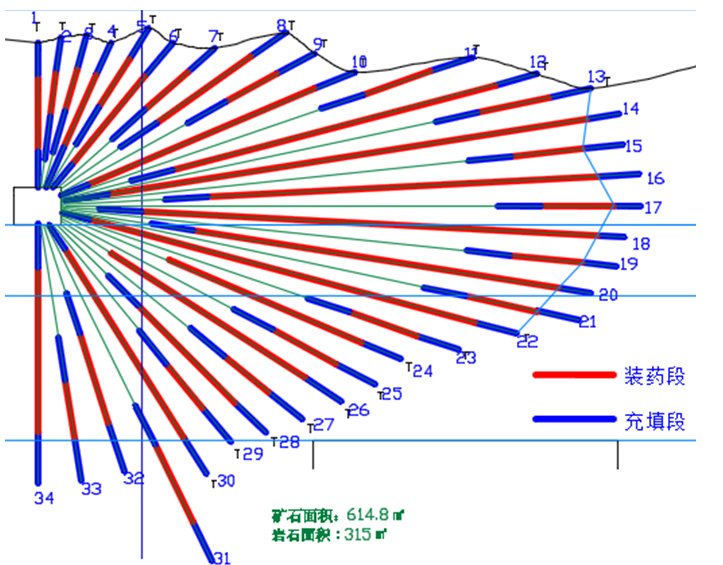

本次爆破工程為每排爆破工程裝藥結構采用炮孔交錯連裝藥結構如下圖2所示,也是在采空區治理工程首次運用。
圖2 炮孔交錯連續裝藥結構示意圖
爆破振動動和爆破沖擊波等其他爆破有害效應均控制在設計允許范圍以內,;經爆破后檢查,爆破未對周邊建筑和設施)造成影響和損傷,特別是鄰近混合井塔、副井和地下各個采區造成破壞和損害,爆破取得了圓滿成功。
本次爆破設計創造了采空區隱患治理類似工程總裝藥量全國第二、使用數碼總量全國第一,并獲得了內蒙古自治區治安總隊、赤峰市治安支隊、巴林左旗治安大隊、巴林左旗安監局、內蒙古自治區工程爆破協會以及赤峰中色白音諾爾礦業有限公司等相關單位的部分領導高度贊賞和一致好評。
